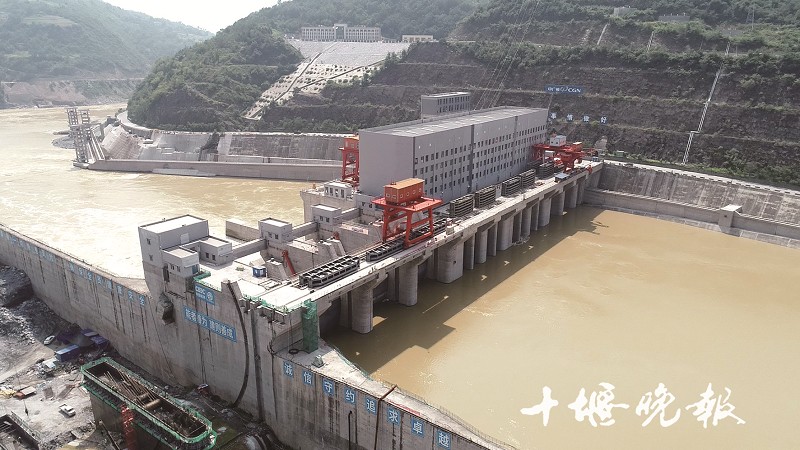

白河(夹河)水电站又一机组投产发电

白河(夹河)水电站大坝预计明年5月底正式蓄水。
■文、图/记者 罗伟 通讯员 罗祥云本报讯8月30日,从郧西传来振奋人心的消息:白河(夹河)水电站3号机组正式投产发电。在4个月时间里,白河(夹河)水电站保持了时隔两个月就完成一台机组并网投产发电的速度,堪称高效。
当日13时50分,白河(夹河)水电站3号机组正式投产发电,日发电量增加2万度。今年4月30日,白河(夹河)水电站首台机组正式投产发电,标志着白河(夹河)水电站提前8个月完成投产发电目标,进入商业运行阶段,这也成为疫情期间汉江流域第一个并网发电的中大型水电项目。两个月后的6月30日,白河(夹河)水电站2号机组正式并网发电;8月30日,3号机组正式投产发电,宣告白河(夹河)水电站时隔两个月再次完成一台机组投用。
白河(夹河)水电站又名汉江夹河关水电站,跨汉江连接陕西白河县及郧西县,坝址位于白河县麻虎镇与郧西县夹河镇之间的界河上。该项目由中广核汉江水电开发有限公司开发建设,装机容量18万千瓦。该电站是汉江上游干流七级开发方案的最末一级,也是汉江高等级航道规划、秦巴山片区区域与攻坚规划(2011-2020)项目的重要组成部分。
按照计划,白河(夹河)水电站将于今年完成全部四台机组调试和并网发电。目前,大坝左岸施工正快速有序推进,郧西县移民安置工作进展顺利,正加快推进剩余35户移民搬迁安置工作,确保明年5月前完成移民终验工作,为明年5月底大坝正式蓄水奠定坚实基础。
据了解,白河(夹河)水电站项目全部建成投产后,水库正常蓄水位193.73米,总库容2.51亿立方米,优化航道40公里,电站装机容量18万千瓦,年平均发电量5.56亿度。
