广大市民:
依据建设项目规划公示的相关规定要求,现对“十堰大道次高压燃气管道工程”规划设计方案进行公示,若有异议,请于公示期内实名书面向我局反映。
一、规划依据:
1、《中华人民共和国城乡规划法》;2、《中华人民共和国土地管理法》;3、《建设设计防火规范(2018年版)》GB50016-2014;4、《城镇燃气设计规范(2020年版)》GB50028-2006;5、《城镇燃气技术规范》GB50494-2009;6、《油气输送管道线路工程抗震技术规范》GB/T50470-2017;7、关于规范公路桥梁与石油天然气管道交叉工程管理的通知交公路发〔2015〕36号;8、关于处理石油管道和天然气管道与公路相互关系的若干规定(试行)(1978-5-23)。
二、项目概况:

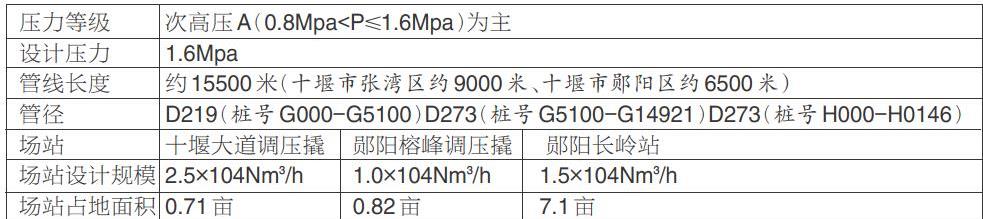

郧阳区政府申报办理郧阳区至中心城区次高压燃气管道项目规划意见及手续。项目起点位于发展大道与十堰大道路口,接现状昆仑燃气公司高压燃气管道阀门,终点位于郧阳长岭开发区郧阳中燃 LNG气化站旁新选址处。管道沿线设置3座调压设备,其中中心城区规划调压设备1座;郧阳区境内规划榕峰钢铁及长岭新区调压设备,管道总长度约15.5公里,管道等级为次高压,中心城区境内管道约9公里(其中高压 A,管道长度0.4公里),管径273毫米,郧阳区境内约6.5公里,管径219毫米;普通路段施工采取直埋式,特殊路段采取非开挖顶管或定向穿越两种方式(见下表)。

备注:
1、下穿福银高速、双高路必须先期征询交通部门意见后进行施工设计。
2、项目同步进行修改完善设计方案,优化调压撬景观设计,加密管道控制阀门,规范管道警示标示,注重管道与城市各类基础设施相协调;要加快办理项目相关手续,完善可研、安评、环评等专项报告。
3、项目开工后,要加强监督管理,落实施工安全防护措施,保证工程质量和供气安全。
4、昌升物流园段必须减少现有绿化景观的破坏,涉及占用园林绿化景观,需将方案报至园林绿化景观主管部门。
三、公示地点
1、固定现场:十堰市自然资源和规划局办公楼一楼电子显示屏(15日);
2、新闻媒体:《十堰晚报》;
3、十堰市自然资源和规划局网站;
4、十堰市自然资源和规划局微信公众号。
四、公示时间
1、《十堰晚报》登报之日起15日;
2、项目现场:公示期至工程竣工。
五、联系方式
联系人:庄凌逍
电话:0719-865288012336
联系人:孙阳(郧阳中燃公司)
电话:18971922133
电子邮箱:syghjg@163.com
通讯地址:十堰市自然资源和规划局基础设施规划科
邮编:442000
附件:“调压撬效果图”“管线平面示意图”(详见项目现场张贴或市自然资源和规划局一楼建设项目公示栏和局网站)
十堰市自然资源和规划局
2022年6月20日
