十堰巨能电力集团
发挥机械化施工优势 助力重点工程建设

■通讯员 王勇 赵先

本报讯 10月29日,伴随着旋挖钻机的轰鸣声,万亩-远景110千伏线路工程 G8#、G9#基础开挖,标志着张湾区远景零碳智能电池产业园110千伏外部供电线路工程正式开工。

为抢抓新能源新机遇,打造绿色低碳发展示范区,十堰市引进以生产商用车锂离子成品电池及相关服务为主的大型新能源企业——远景动力技术(湖北)有限公司。远景零碳智能电池产业园项目作为市政府重点招商引资工程项目之一,规划建设用地829亩,一期项目达产后可形成20亿瓦时锂离子电池的生产能力,年产值超200亿元。

据了解,远景零碳智能电池产业园110千伏外部供电工程为该项目配套工程,由十堰巨能电力集团承建。变电站本期新建2台主变,容量2×63兆伏安;新建110kV线路3回,10kV出线12回,计划2023年4月30日投产送电。

在远景110千伏外部供电线路工程施工中,需要新建杆塔基础36基。若3基同时施工,采取原人工开挖孔基础的方式进行,最少15名施工人员需要一周时间。十堰巨能电力集团优化现场施工工法,采用旋挖钻机施工,5名施工人员一天完成了开挖及浇筑工作,大大缩短施工时间,降低了施工风险,将工期提前一个半月。虽然施工成本有所增加,但是提高了施工效率,保障了工程进度。

十堰巨能电力集团将积极响应国网十堰供电公司“班组建设年”号召,发扬“客户至上、信守承诺、实干创新、敢打必胜”的精神,以时不我待、只争朝夕的紧迫感推动远景项目施工再提速,为推进十堰“绿色能源特区”重点工程建设和推动新能源绿色低碳发展贡献力量。

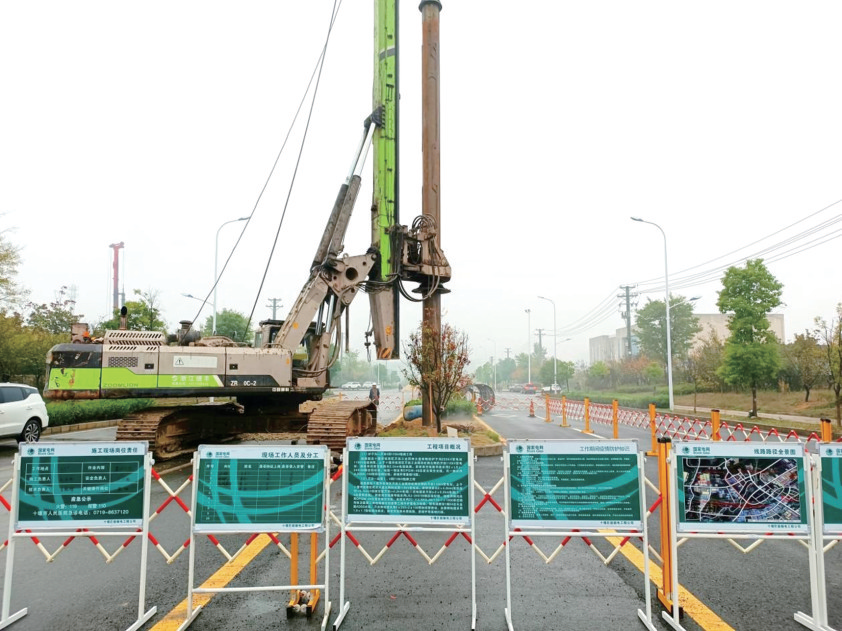

采用旋挖钻机施工缩短了施工时间。
